交期难承诺
接单时缺少可用产能、物料状态与在制任务的统一视图,只能依赖经验反复确认。
数智化工厂的"计划大脑"
把计划员脑中的经验变成系统规则:订单来了,先看物料和产能;急单来了,先算影响再调整;现场有变化,后续计划自动跟着更新。让排产更快、更稳,也更容易执行。

订单变化、物料到货、设备状态与现场进度彼此牵动。APS 的价值,首先是让冲突变得可见、可算、可比较。
接单时缺少可用产能、物料状态与在制任务的统一视图,只能依赖经验反复确认。
工艺适配、设备规格、班组技能、颜色顺序和前后工序无法在一张表中完整校验。
计划已经排入,面辅料、纱线、坯布或助剂却尚未齐套,造成资源等待与频繁调整。
总产能看似充足,但关键产线、织机、染缸或后整设备在局部周期已经超负荷。
急单、停机、返修或进度偏差发生后,计划人员难以快速判断影响范围与调整代价。
总部、区域与工厂使用不同系统、语言、时区和计划口径,现场变化难以及时汇总并反馈到后续安排。
系统负责计算可行方案与影响,计划人员保留业务优先级、任务锁定和最终确认权。
它与 ERP、MES、WMS 等系统协同,把业务提出的“要生产什么”,一步步变成现场看得懂、做得到的“何时生产、在哪生产、由谁生产、按什么顺序生产”。
订单、预测、交期与业务优先级统一进入计划池。
工艺路线、物料齐套、资源能力、本地日历与时区成为计算条件。
在有限产能下形成可交日期、资源负荷和详细排程。
依据报工、缺料、停机与插单持续更新后续计划。
依据真实资源能力、班次日历、效率与工艺节拍排程,避免无限产能计划与现场能力脱节。
同时考虑交期、物料、工艺路线、设备适配、换型成本、前后依赖与锁定任务,生成可执行顺序。
在接单、插单或计划调整前模拟可交日期,指出瓶颈、冲突来源与受影响订单。
按订单、批次、工序核对库存、在途、待检与可用数量,识别具备开工条件的任务。
出现急单、缺料、停机或返修时,限定重排范围,保护已开工与锁定任务,并比较调整方案。
从工厂、车间、产线到机台查看未来负荷,发现拥堵、空档与能力缺口。
接收 MES、设备采集或人工报工的进度与异常,持续校准预计完成时间。
统一集团计划口径,兼顾不同国家或区域的语言、时区、本地日历与资源规则,评估订单分配、外协和交付风险。
订单预测、优先级与交期口径统一。
按真实约束模拟可交日期与风险。
跨周期识别瓶颈、空档与能力缺口。
落实到工序、资源、班次与时间段。
核对开工条件并联动物料计划。
比较插单、加班、换线与外协影响。
接收现场反馈,更新预计完成时间。
跟踪达成率、延期、负荷与稳定性。
APS 通常不替代 ERP、MES 或 WMS。它读取订单、物料、工艺和现场进度,算出确认后的计划,再用执行反馈持续校准后续安排。
规则多、界面散、每班手工重排,是染色、织造、服装三个车间共同的痛。APS 把经验固化成规则、自动生成计划,下面按「上线前痛点 → 上线后价值」逐条对照。

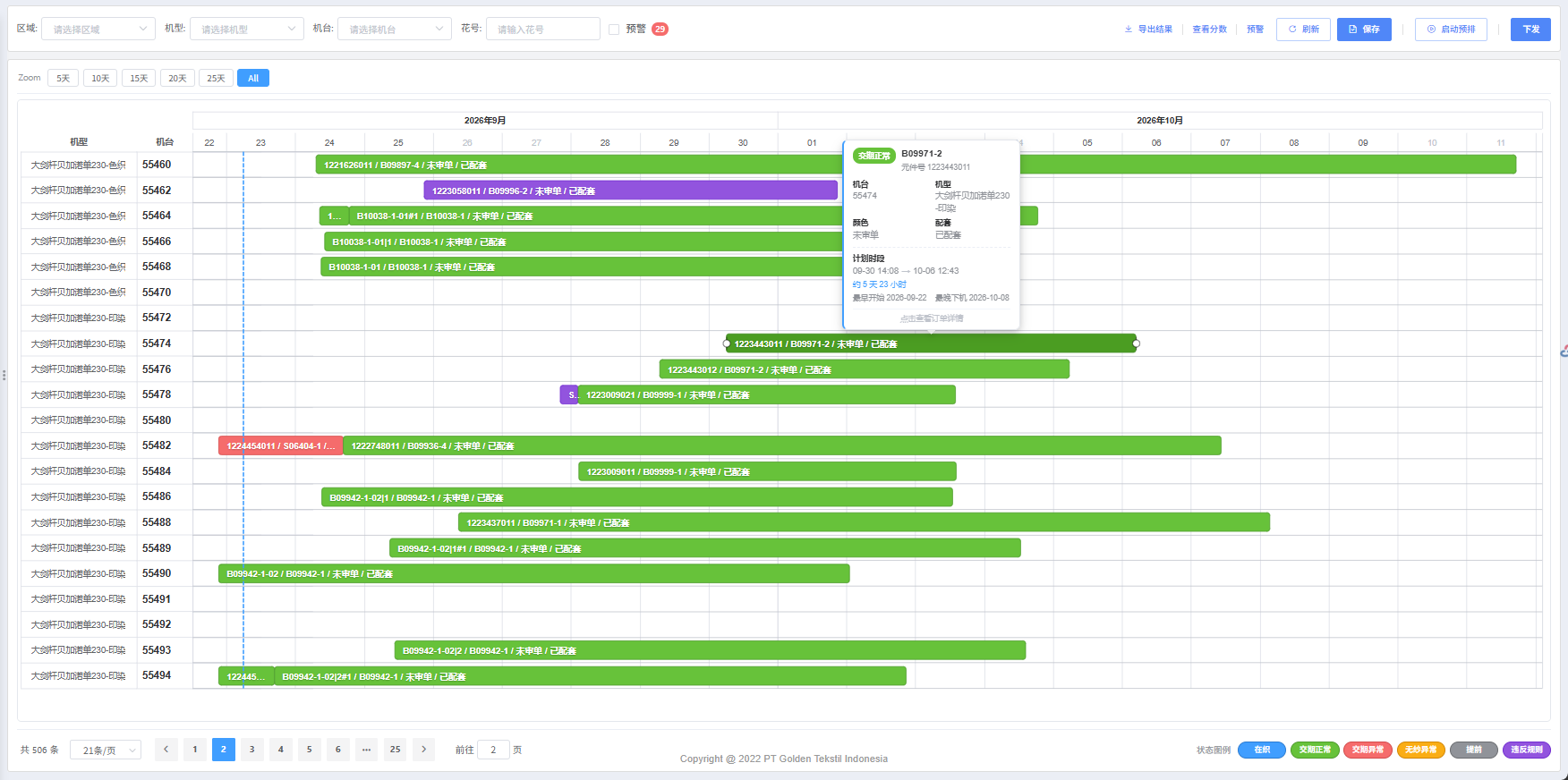

六类计划自动生成,投染时差降了 38.9%
筒子纱与轴染的排产,先要分缸、再要配缸,还要让松式和化验室跟上染台的节奏——规则多、界面散、每班重排,是最典型的高约束人工排产场景。
分缸最耗人:36 条分缸原则要横跨 3 个界面去查锅型排缸天数、原纱单筒重,小单 2 分钟一单,万米以上一单要 5~30 分钟,一天光分缸就花掉 5 小时。
计划靠人工刷新:预排每天两次导出 Excel 做透视表算各缸型需求,再用邮件追着松式车间和化验室要处方、要原纱;打样计划每天人工刷新 3~4 次。
实排每班重来:染台班长每班按各缸出缸时间手工编排三次,问题处理与放行还要逐个录入配方单号,再下发到具体染缸。
漏排与洗缸不到位:计划全靠人盯,难免漏排;深浅色衔接没排好就多一道洗缸,直接变成质量波动和能耗损失。
指标看不清:数据要从多个界面分别刷新后再手工汇总计算,异常预警得人工去系统里核查,发现时往往已经影响投染。
六类计划自动生成:分缸、预排、松式、打样、实排、装笼一次统筹推演,替代人工编排;99% 的订单实现自动分缸,人只做复核与合染。
编排时间实打实下降:染台计划编排由 4~6 小时/天降到 2~3 小时/天,分缸由 5 小时降到 2 小时,松式由 1 小时降到 0.5 小时,打样由 1 小时/次降到无需人工。
投染更同步、周期更短:投染时差下降 38.9%,分厂生产周期缩短 1.34 天,机台效率同比上升 2.68%,节约的时间转去做现场管理与外加工跟单。
拉动式前道协同:以染色需求为核心自动生成松式与打样计划,按设定频次一键下达到班组——松式一天 4 次、打样 1 小时一次,不再靠邮件催料催处方。
现场闭环与提前预警:出缸 4 小时内自动补排任务到机台,问题处理与放行扫码即自动编排;超能力交期、筒轴配比超限、无可用笼架等在预排界面汇总预警并列出原因,杜绝漏排。
规则由计划员自己维护:26 条计划编排大原则全部进规则引擎,缸数、天数、时点、参数可由有权限的人员按实际生产调整,人工改动后系统按硬约束校验并重新评分。

从浆纱到送整理,按机台、按班次排准
色织无梭织造的排产,要同时回答三件事:这台机能不能上这个品种、经纬纱配齐了没有、几点能了机。9 类机型、数百台织机同池运转,任何一项变化都会牵动整张计划。
手工排程跟不上变化:设备数量多、订单周期长、计划运行中的变化因素多,手工排程效率低、准确性差、灵活性不足。
机台适配只装在个人脑子里:品种与机型的适应/禁用关系、筘幅范围、综框页数、色纬数、单双轴、深浅色机台分区全靠经验记忆,人员一流动,排程质量就波动。
前后道配套算不清:经轴出轴、纬纱签卡、穿综完成、废边轮接收环环相扣,接单时很难给出准确的可上机时间与了机时间。
器材与浆料隐性卡脖子:凸轮片、综框、钢筘、织轴库存不足,计划排得出来却上不了机;待浆量不足还得多开台、多空切换。
异常发现太晚:交期已到却未实排、规则冲突找不到机台、经纬不同步、纬纱未按时回厂,往往等到停工才被看见。
一条主线串起七类计划:以浆纱计划为主线,贯通浆纱实排、织造预排、实排班次、机台实排、穿综、纬纱、坯布送整理,数量与交期在线管控全流程。
按机型预排,多重自动平衡:上机计划按机型预排,机型间出轴量、上了机数量、品种安排、深浅色过渡、筘幅与组织切换、色纬数顺序一并平衡,减少无效换轴与清洁损失。
把老师傅的经验固化成规则库:机台适应性、浆料配方按用浆等级由高到低排列以套用剩浆降低耗用、器材数量校验、待浆量不足自动减少开台数,浆纱生产周期控制在轴染 12 小时、筒染 24 小时以内。
交期算不出,就反推前道:在不脱轴的前提下排定预计上机与了机时间,达不到交期自动预警,并据此提前 2 天下指导染色分厂交期——从事后催单变成事前给数。
异常提前一个班次看见:到期未实排、规则冲突无机可排、实排超时未执行、经向配套出轴 60 根以上而纬向未配套、综页/钢筘/凸轮片不足、穿综超 40 万根/班、纬纱上机前 6 小时未回厂,全部主动推送预警。
随现场滚动重排并打分:与平台、MES 双向回传,机台停机、保养、故障自动跳过并解绑已排任务;定时滚动更新预排(4 天内任务锁定),并对排产结果建立评分机制动态更新。

多款、多色、多码,也能一次排到工段
服装订单款式多、批量小、交期短,裁剪—缝制—后整—包装环环相扣,面辅料晚到一天,整条线就要等一天。
排产耗时耗力:多款多色多码手工排布,一版计划要反复对齐好几天。
产能评估不准:接单时看不清真实负荷,风险无法把控,交期只能靠赌。
信息孤岛严重:面辅料到位情况不明,计划已下料未到,停工待料成常态。
急单插单难:插一单就要全盘重排,计划执行率低,现场也不认账。
智能排产:排产规则固化为系统模型,自动生成多款、多色、多码的生产计划,支持未来 12 个月产能负荷模拟与评估,一版计划从反复对齐好几天变成一次算清。
产供联动:以计划驱动物料采购与产前准备,深度关联产前关键节点,显著减少停工待料。
实时预控:可视化进度管控与多维度风险主动预警,把传统的“事后补救”变成“事前预防”。
全链路工序协同:订单可交期与工厂分配、面辅料齐套与开工条件检查、裁剪缝制后整包装协同、换款转款动态重排一次算清。
柔性应对快反:秒级重排逻辑支撑插单、改单与快反翻单,计划随市场节奏滚动更新。
通常不会。ERP 管理订单、物料和业务,MES 负责生产执行;APS 在两者之间补充有限产能计划、详细排程、交期模拟与动态调整能力。
可以根据数据条件确定试点方式。订单、工艺、资源、日历和物料可通过接口或 Excel 导入,现场进度可先采用人工报工,后续再连接 MES 或设备采集系统。
系统负责计算可行方案、识别冲突并提供安排依据。计划人员仍可设置优先级、锁定任务、调整方案并最终确认,保留必要的业务判断。
可以先用现有工艺、工时、设备台账与历史效率建立初始模型,并在试运行中使用实际报工持续校准。数据质量会影响排程精度,因此数据治理也是实施过程的一部分。
可以保护已开工、已锁定或不允许移动的任务,并限定重新计算范围。系统展示急单对其他订单、资源与交期的影响,由计划人员选择调整方案。
当企业存在多品种、小批量、交期紧、资源约束复杂、插单频繁或多工厂协同等情况时,APS 更容易体现价值。服装、织造、印染等行业需要分别建立符合现场规则的行业模型。
支持。集团总部可统一计划口径和关键指标,各区域与工厂可按本地语言、时区、班次、节假日和资源规则开展排产,并通过分级权限协同订单、产能与交付计划。
选择一批有代表性的真实订单,提供订单、工艺、物料、资源与日历数据,将 APS 结果与企业现有计划结果对比,重点核验可执行性、排产耗时、风险识别与计划稳定性。
